Zasypana bez odbioru hydroizolacja fundamentu albo zakryte ocieplenie elewacji to problem, który później wymaga kucia i odkrywek, żeby udowodnić jakość wykonania. Inspektor nadzoru inwestorskiego ma prawo żądać dokumentów materiałowych i kontrolować etapy zanikające na podstawie art. 25 i 26 Prawa budowlanego, ale nie zastępuje kierownika budowy i nie przejmuje jego obowiązków. Kluczem do unikania sporów o to, kto co ustalił, jest podział ról, wykaz etapów do zgłoszenia oraz pisemne potwierdzanie każdej decyzji tego samego dnia.
Inspektor nadzoru inwestorskiego jest uczestnikiem procesu budowlanego, który według GUNB chroni interesy inwestora i kontroluje jakość wykonywanych robót budowlanych (Główny Urząd Nadzoru Budowlanego, 2026). O jego ustanowieniu decyduje inwestor, choć w określonych przypadkach obowiązek wynika z przepisów albo z decyzji o pozwoleniu na budowę. Rodzaje obiektów i robót, przy których inspektor jest wymagany, wskazuje rozporządzenie Ministra Infrastruktury z 19 listopada 2001 roku.
Uprawnienia budowlane w specjalności odpowiadającej kontrolowanym robotom są dla inspektora obowiązkowe. Przy inwestycjach wielobranżowych inwestor może ustanowić kilku inspektorów, na przykład osobno dla konstrukcji, instalacji sanitarnych, elektryki i robót izolacyjnych.

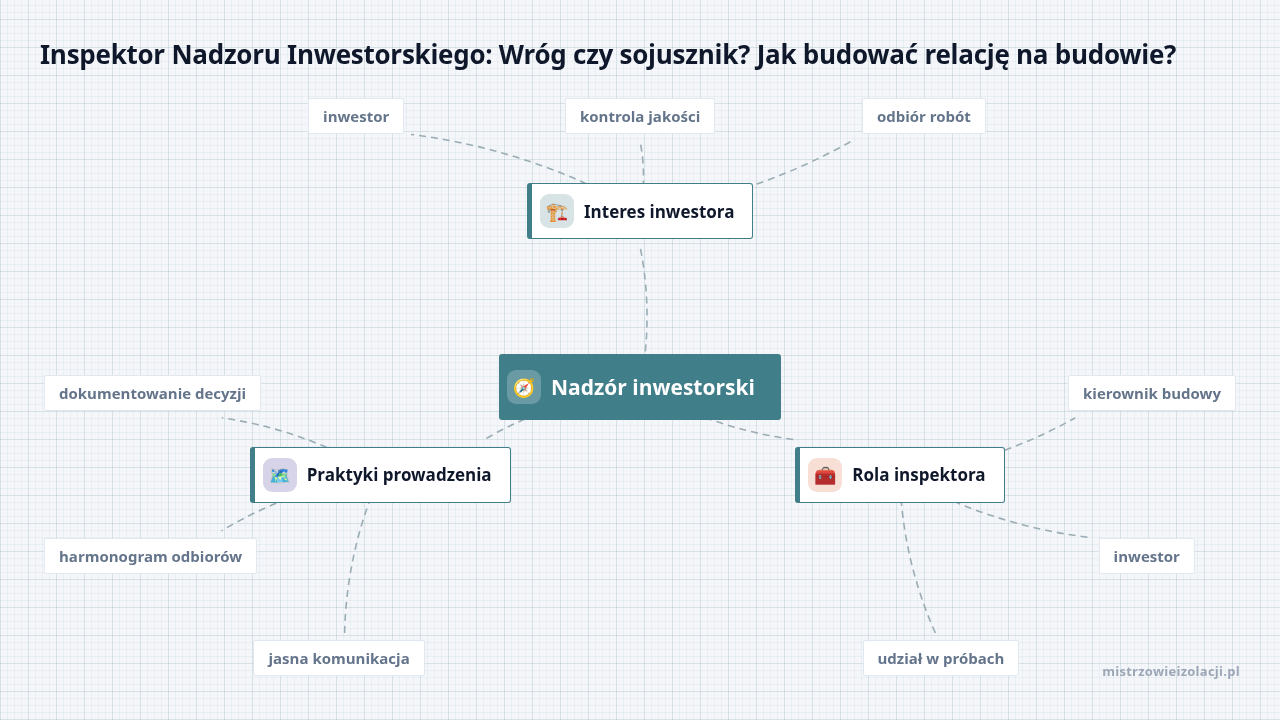

Wiele konfliktów znika, gdy obie strony rozróżniają trzy role, które wykonawca często wrzuca do jednego worka.
| Uczestnik | Czyje interesy reprezentuje | Główne zadanie |
|---|---|---|
| inspektor nadzoru inwestorskiego | inwestora | kontrola zgodności i jakości robót |
| kierownik budowy | wykonawcy i organizacji budowy | prowadzenie budowy zgodnie z projektem i przepisami |
| organ nadzoru budowlanego | interes publiczny | kontrola przestrzegania prawa budowlanego |

Zakres pracy inspektora opisuje art. 25 ustawy Prawo budowlane (ustawa Prawo budowlane, 2025). Z punktu widzenia wykonawcy ociepleń najważniejsze są:
Zgodnie z art. 26 inspektor może wydawać kierownikowi budowy lub kierownikowi robót polecenia usunięcia nieprawidłowości i zagrożeń, wykonania prób lub badań, przedstawienia ekspertyz i dokumentów wyrobów. Takie polecenia potwierdza wpisem do dziennika budowy. Inspektor nie przejmuje obowiązków kierownika budowy: nie organizuje pracy brygady i nie dobiera za wykonawcę technologii, chyba że jego umowa obejmuje dodatkowe konsultacje.

Kontrola inspektora może też ujawnić sposób pracy stwarzający zagrożenie, choć inspektor nie zastępuje służby BHP. W 2024 roku Państwowa Inspekcja Pracy zbadała 370 wypadków na budowach, w których poszkodowano 406 osób (Państwowa Inspekcja Pracy, 2026).
Porada mistrzowieizolacji.pl: przed startem robót spiszcie wspólnie etapy wymagające formalnego zgłoszenia do odbioru. Przy izolacjach wskażcie osobno przygotowanie podłoża, gruntowanie, ułożenie izolacji, zakłady i uszczelnienia, zabezpieczenie warstwy oraz zasypanie lub zakrycie. Taki wykaz ucina spory o to, czy inspektor mógł sprawdzić dany etap.

Gdy hydroizolację fundamentu zasypie się bez odbioru, a potem wystąpi przeciek, znalezienie przyczyny wymaga odkopania gruntu, zdjęcia warstw ochronnych i kosztownych badań. Podobnie jest z ociepleniem elewacji zakrytym przed sprawdzeniem podłoża, mocowania, warstwy zbrojonej czy detali przy otworach.
Przed zakryciem warto zgłosić do sprawdzenia elementy, których później nikt już nie zobaczy:
W robotach zanikających odbiór częściowy jest jedynym momentem, w którym wykonawca może udowodnić jakość bez kucia i odkrywek. Dokumentacja odbiorowa powinna obejmować co najmniej dokumentację techniczną, dziennik budowy, dokumenty jakości materiałów, protokoły odbiorów etapów zanikających i ewentualne wyniki badań laboratoryjnych (Specyfikacja Techniczna Wykonania i Odbioru Robót Budowlanych, 2025).
Porada mistrzowieizolacji.pl: załóż segregator albo katalog elektroniczny jeszcze przed pierwszą dostawą. Dla każdej partii zapisuj nazwę produktu, numer deklaracji, oznaczenie partii, datę dostawy i miejsce zastosowania w budynku. Na pytanie inspektora odpowiadasz wtedy w kilka minut, a nie po kilku dniach.
Inspektor może żądać dokumentów potwierdzających, że wyroby spełniają wymagania art. 10 Prawa budowlanego. GUNB wymienia wśród nich oznakowanie wyrobu, deklarację właściwości użytkowych lub krajową deklarację właściwości użytkowych oraz instrukcje i informacje dotyczące bezpieczeństwa (Główny Urząd Nadzoru Budowlanego, 2025). Dokumenty mają dotyczyć konkretnego produktu dostarczonego na budowę, dlatego przyjęcie dostawy trzeba sprawdzać równie starannie jak samo wykonanie. Pomaga w tym lista kontrolna przy odbiorze styropianu.
Karta techniczna nie zawsze zastępuje deklarację właściwości użytkowych. Ten dokument opisuje sposób stosowania i parametry, a deklaracja odnosi się do właściwości deklarowanych przez producenta w ramach właściwego systemu oceny. Jednocześnie GUNB wyjaśnia, że producent nie musi przekazywać nabywcom pełnej dokumentacji technicznej, czyli na przykład raportów z badań czy kopii krajowej oceny technicznej (Główny Urząd Nadzoru Budowlanego, 2025). Inspektor, który żąda takich materiałów od wykonawcy, wychodzi więc poza to, co wykonawca realnie może zdobyć.
Porada mistrzowieizolacji.pl: załóż segregator albo katalog elektroniczny jeszcze przed pierwszą dostawą. Dla każdej partii zapisuj nazwę produktu, numer deklaracji, oznaczenie partii, datę dostawy i miejsce zastosowania w budynku. Na pytanie inspektora odpowiadasz wtedy w kilka minut, a nie po kilku dniach.
Część napięć bierze się z przekonań, które nie wytrzymują konfrontacji z przepisami. „Czepianie się drobiazgów” w izolacji często dotyczy przerwanej powłoki, niedoklejonej płyty albo nieuszczelnionego przejścia, czyli przyszłego przecieku lub mostka termicznego. Dobrze to widać na przykładzie sporu, w którym inspektor zakwestionował grubość izolacji.
| Nieporozumienie | Jak jest naprawdę |
|---|---|
| inspektor zastępuje kierownika budowy | inspektor kontroluje, kierownik organizuje i prowadzi budowę |
| deklaracja materiału gwarantuje poprawne wykonanie | dokument potwierdza właściwości wyrobu, a wykonawca stosuje go zgodnie z projektem i instrukcją |
| inspektor może wydawać dowolne polecenia | zakres praw wynika z przepisów i umowy |
| brak wpisu w dzienniku unieważnia uwagę | polecenia z zakresu art. 26 wymagają formy przewidzianej przepisami, zwykła rozmowa techniczna już nie |
| odbiór usuwa odpowiedzialność wykonawcy | odbiór potwierdza sprawdzenie robót, a odpowiedzialność umowna pozostaje |
Podpisany protokół odbioru nie przenosi na inspektora odpowiedzialności za jakość wykonania.
Relacja z inspektorem stoi na trzech filarach: jasnej komunikacji, przewidywalnym harmonogramie odbiorów i dokumentowaniu decyzji. Na początku robót ustalcie osoby uprawnione do zgłaszania i odbioru, sposób i wyprzedzenie zgłoszeń, wzory protokołów, zasady dokumentacji zdjęciowej oraz tryb zgłaszania różnic między projektem a stanem istniejącym. Harmonogram odbiorów działa tylko wtedy, gdy materiał dociera na czas, dlatego warto zadbać także o logistykę dostaw na budowę.
Przed każdym ważnym etapem sprawdza się krótkie spotkanie techniczne: wykonawca przedstawia zakres, materiały i punkty kontrolne, a inspektor od razu wskazuje wymagane dokumenty lub badania. Uwaga „izolacja wykonana źle” nic nie daje. Uwaga z miejscem, niezgodnością, odniesieniem do rysunku, wymaganym działaniem i terminem da się wykonać i rozliczyć.
Proponujemy prosty wzór podsumowania, który wykonawca wysyła po każdej kontroli:
PODSUMOWANIE KONTROLI
Budowa: [nazwa, adres]
Data kontroli: [data]
Obecni: [inspektor, kierownik budowy/robót, brygadzista]
Sprawdzony etap: [np. hydroizolacja ściany fundamentowej, oś A–C]
Uwagi:
1. Miejsce: [...] | Niezgodność: [...] | Odniesienie: [rysunek/specyfikacja] | Działanie: [...] | Termin: [...]
Dokumenty do uzupełnienia: [...]
Termin ponownego odbioru: [data]
Zgoda na zakrycie: [tak / nie / po uwzględnieniuUwag]
Proszę o potwierdzenie ustaleń odpowiedzią na tę wiadomość.
Porada mistrzowieizolacji.pl: każde ustne ustalenie z inspektorem potwierdzaj tego samego dnia wiadomością albo wpisem do dokumentacji. Po kilku tygodniach nikt nie pamięta, kto na co się zgodził, a pisemne podsumowanie rozstrzyga spór szybciej niż jakakolwiek rozmowa.

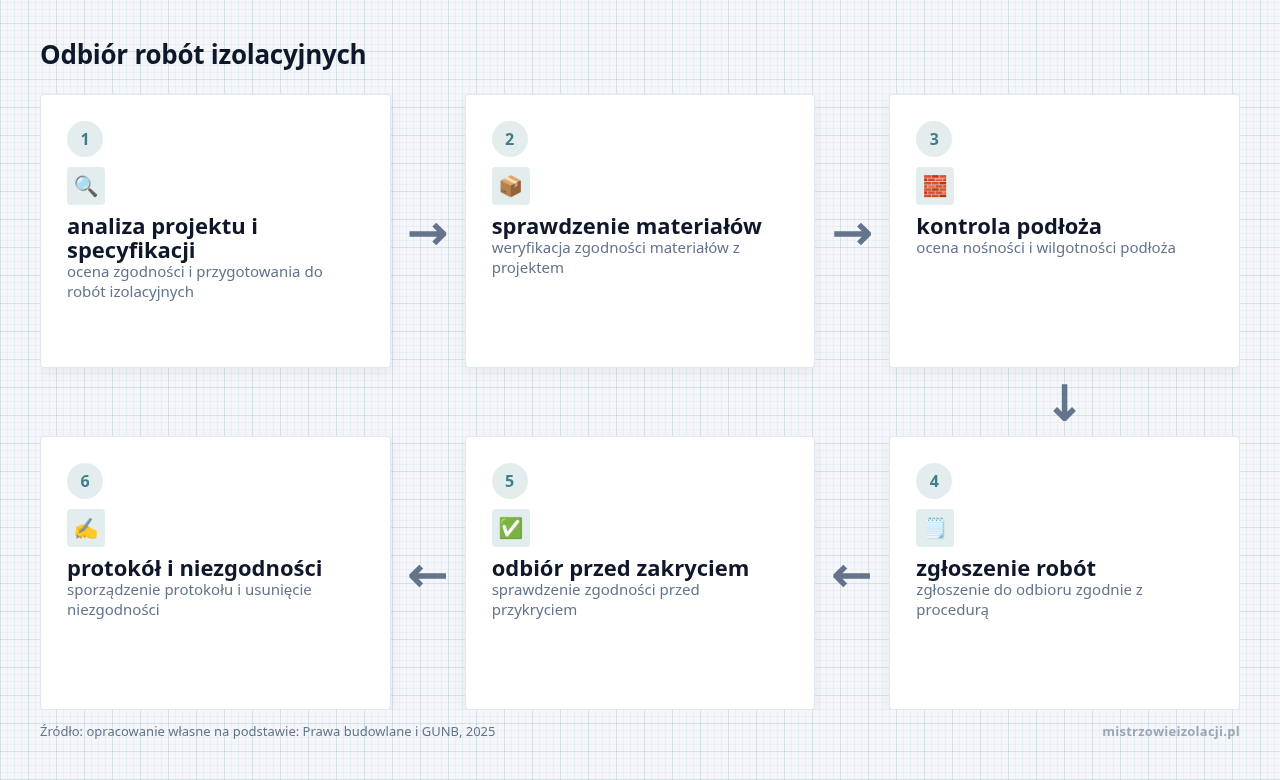

Praktyczny model odbioru wygląda następująco:
Przy ociepleniu ścian kontrola może objąć podłoże, klejenie płyt, układ łączników mechanicznych, warstwę zbrojoną, detale przy otworach, narożniki, profile i wyprawę tynkarską. Przy hydroizolacji części podziemnych inspektor sprawdza ciągłość, połączenia, przejścia instalacyjne i ochronę mechaniczną. Próby szczelności i inne badania powinny wynikać z dokumentacji albo uzgodnionej technologii, a nie z bieżącej decyzji na placu budowy.
Najpierw ustal, z którym przypadkiem masz do czynienia:
Samodzielna zmiana technologii w odpowiedzi na uwagę inspektora tworzy problem prawny, jakościowy i kontraktowy jednocześnie. Rozmowa ma prowadzić do wskazania kryterium rozstrzygającego. Przy robotach zakrytych bez odbioru inspektor może, na podstawie art. 26 Prawa budowlanego, żądać ich odkrycia lub wykonania badań (ustawa Prawo budowlane, 2025).
Porada mistrzowieizolacji.pl: przed podpisaniem umowy sprawdź, czy wymagania odbiorowe są mierzalne i kto ponosi koszty odkrycia robót. Zapis „izolacja wykonana prawidłowo” zaprasza do sporu. Lepiej działa kryterium, które wskazuje dokument, etap, miejsce kontroli, sposób sprawdzenia i wymagany protokół.
Redakcja mistrzowieizolacji.pl
Portal techniczny mistrzowieizolacji.pl powstał dla profesjonalnych wykonawców ociepleń. Dostarczamy wiedzę o normach budowlanych, testach materiałów i certyfikatach, pomagając wybierać sprawdzone rozwiązania.
Newsletter
Subskrybuj dawkę wiedzy
Wypróbuj bezpłatne narzędzia
Skorzystaj z narzędzi, które ułatwiają codzienna pracę!

Przeterminowane zobowiązania firm budowlanych przekroczyły 5,8 mld zł, a problemy z płatnościami dotyczyły ponad 50,5…
